Odbiór instalacji elektrycznej w domu - co sprawdzić?

Alex Sobczak

Alex Sobczak

|

10 lipca 2026

Elektryk sprawdza instalację elektryczną przy użyciu miernika. Obok protokół odbioru instalacji elektrycznej z pieczątką "ODBIÓR".

Po zakończeniu budowy domu albo większego remontu instalacji przychodzi moment, w którym trzeba sprawdzić nie tylko, czy światło się zapala, ale też czy całość jest bezpieczna i wykonana zgodnie z projektem. Protokół odbioru instalacji elektrycznej dokumentuje oględziny, pomiary oraz ewentualne usterki, dlatego może być potrzebny przy odbiorze budynku, sprzedaży nieruchomości lub zgłoszeniu szkody ubezpieczeniowej.

Najważniejsze informacje o odbiorze instalacji w domu

  • Dokument odbiorczy powinien potwierdzać oględziny, wyniki pomiarów i zgodność instalacji z dokumentacją.
  • Podstawą są między innymi pomiary rezystancji izolacji, ciągłości przewodów ochronnych, impedancji pętli zwarcia i działania RCD.
  • Pomiary wykonuje osoba z odpowiednim świadectwem kwalifikacyjnym obejmującym czynności kontrolno-pomiarowe.
  • Orientacyjny koszt odbioru domu jednorodzinnego w 2026 roku wynosi zwykle 700-1500 zł, zależnie od liczby obwodów i zakresu badań.
  • Odbiór nowej instalacji to nie to samo co kontrola okresowa wykonywana co najmniej raz na 5 lat.

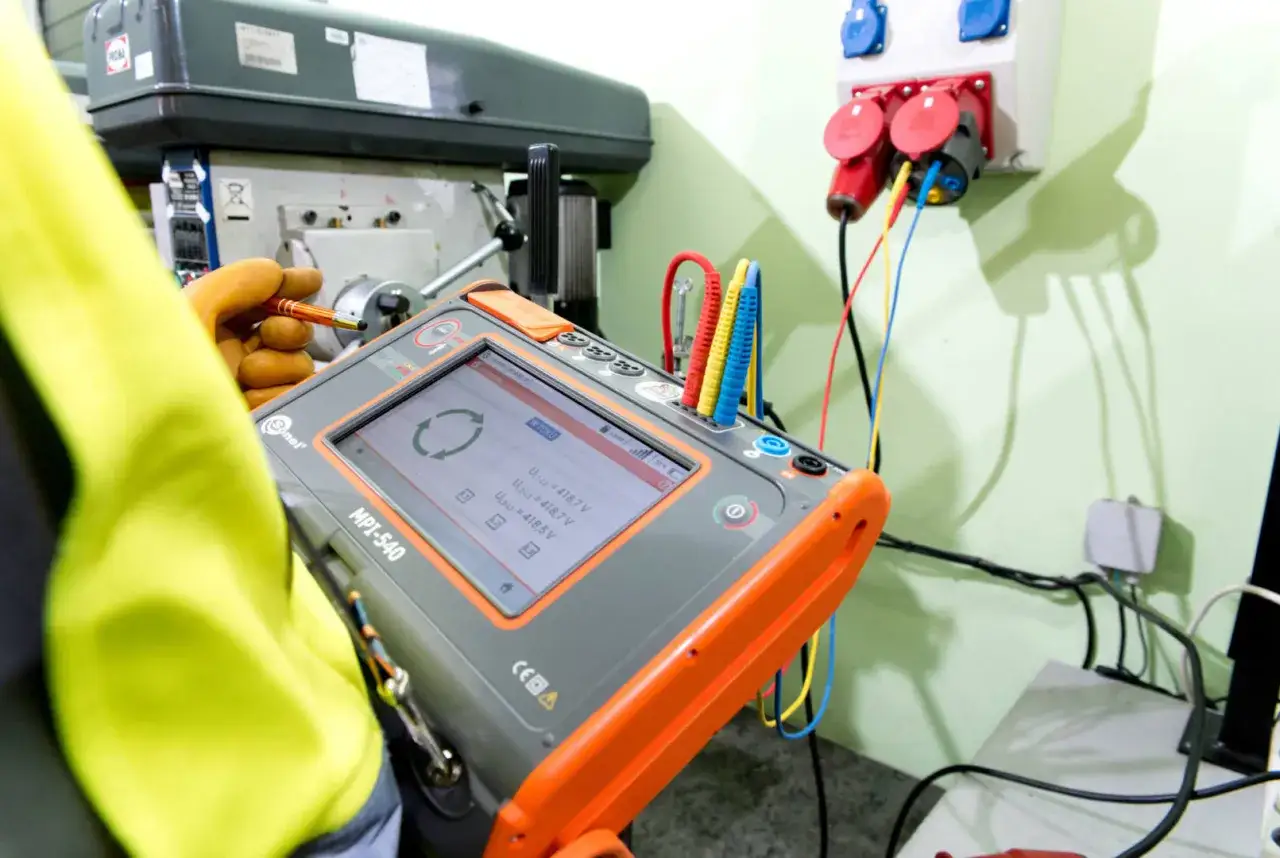

Elektryk dokonuje pomiarów przy użyciu miernika MPI-540, przygotowując protokół odbioru instalacji elektrycznej.

Co naprawdę potwierdza dokument odbiorczy

Dokument nie jest zwykłym potwierdzeniem, że wykonawca zakończył pracę. Ma pokazać, że instalację obejrzano, sprawdzono i zmierzono, a jej parametry pozwalają bezpiecznie przekazać ją do użytkowania.

Odbiór dotyczy zarówno nowej instalacji, jak i większej modernizacji. Przy remoncie obejmującym na przykład wymianę rozdzielnicy, dołożenie obwodów kuchennych czy montaż ładowarki samochodowej nie wystarczy stary dokument. Trzeba zbadać część, w którą ingerowano, a często także jej współpracę z istniejącą instalacją.

W domu jednorodzinnym nie ma jednego urzędowego formularza, który pasowałby do każdego przypadku. Można spotkać jeden rozbudowany protokół albo kilka załączników, takich jak protokół pomiarów, karta oględzin i dokumentacja powykonawcza. Liczy się rzetelny zakres oraz identyfikowalne wyniki, a nie sama nazwa dokumentu.

Trzeba też odróżnić odbiór powykonawczy od kontroli okresowej. Pierwszy potwierdza stan instalacji przed rozpoczęciem użytkowania. Druga, zgodnie z Prawem budowlanym, powinna być przeprowadzana co najmniej raz na 5 lat i obejmuje między innymi stan połączeń, zabezpieczeń, izolacji oraz uziemień.

Jakie pomiary powinny znaleźć się w teczce domu

Zakres badań dobiera się do rodzaju instalacji, projektu i zastosowanych zabezpieczeń. W typowym domu jednorodzinnym nie ograniczałbym się do szybkiego sprawdzenia kilku gniazd. Rzetelny odbiór powinien objąć każdy obwód lub jasno wskazaną grupę obwodów.

Badanie Co sprawdza Dlaczego ma znaczenie
Oględziny Rozdzielnicę, przewody, osprzęt, oznaczenia, połączenia i ochronę przed dotykiem Wykrywają błędy widoczne bez przyrządów, na przykład luźne zaciski lub brak opisów
Ciągłość przewodów ochronnych Połączenie przewodu PE i połączeń wyrównawczych Potwierdza, że droga ochronna nie jest przerwana
Rezystancja izolacji Stan izolacji przewodów między żyłami oraz względem przewodu ochronnego Pomaga wykryć uszkodzenia, wilgoć i błędy montażowe
Impedancja pętli zwarcia Warunki samoczynnego wyłączenia zasilania przy zwarciu Pokazuje, czy zabezpieczenie zadziała wystarczająco szybko
Wyłączniki różnicowoprądowe Prąd i czas zadziałania RCD Sprawdza działanie ochrony uzupełniającej przed porażeniem
Rezystancja uziemienia Jakość uziomu fundamentowego, otokowego lub innego zastosowanego rozwiązania Ma znaczenie dla ochrony przeciwporażeniowej i instalacji odgromowej

W instalacji trójfazowej dochodzi jeszcze sprawdzenie kolejności faz, szczególnie przy zasilaniu silników, pomp, bram i urządzeń technicznych. Elektryk powinien również sprawdzić działanie aparatów w rozdzielnicy, opisy obwodów, dobór zabezpieczeń oraz zgodność przewodów z dokumentacją.

Sam wynik „pozytywny” nie mówi wiele, jeśli nie wiadomo, co dokładnie zmierzono. Dobry protokół zawiera wartości, jednostki, numer obwodu, punkt pomiarowy, użyty przyrząd oraz informację o jego sprawdzeniu lub wzorcowaniu. To właśnie te szczegóły pozwalają później ocenić, czy badanie było wykonane rzetelnie.

Jak wygląda odbiór krok po kroku

Najlepszy moment na odbiór nie przypada dopiero po pomalowaniu ścian. Część instalacji można wtedy sprawdzić wyłącznie pomiarami, ale przewody, puszki i trasy są już zakryte. Ja zalecam podzielenie kontroli na etapy.

  1. Przygotowanie dokumentacji. Zbierz projekt, schemat rozdzielnicy, warunki przyłączenia, karty zastosowanych urządzeń i informacje o zmianach wprowadzonych podczas budowy.
  2. Kontrola przed zakryciem przewodów. Sprawdź przebieg tras, głębokość bruzd, położenie puszek, sposób prowadzenia przewodów i zdjęcia instalacji przed tynkowaniem.
  3. Oględziny gotowej instalacji. Elektryk sprawdza rozdzielnicę, gniazda, łączniki, oprawy, połączenia wyrównawcze, oznaczenia oraz dostęp do elementów wymagających obsługi.
  4. Badania i pomiary. Wyniki zapisuje się dla obwodów, rozdzielnic i uziemień objętych zakresem odbioru.
  5. Usunięcie usterek i ponowna kontrola. Jeśli pomiar jest nieprawidłowy, nie powinno się „zaokrąglać” wyniku ani kończyć sprawy podpisem. Usterkę trzeba usunąć i ponowić konkretne badanie.
  6. Przekazanie dokumentów inwestorowi. Otrzymujesz protokół, dokumentację powykonawczą, schematy, instrukcje i ewentualne zalecenia dotyczące użytkowania.

Typowy odbiór mieszkania trwa krócej niż domu z kilkudziesięcioma obwodami. W prostym lokalu może zamknąć się w kilku godzinach, natomiast większy dom, instalacja odgromowa, fotowoltaika, pompa ciepła i ładowarka EV wymagają szerszego planu. Im bardziej rozbudowana instalacja, tym mniej sensu ma wycena „za sam podpis”.

Co powinien zawierać dobrze wypełniony protokół

Dokument powinien pozwolić bez wątpliwości ustalić, czego dotyczyło badanie i kto je wykonał. Brak adresu, daty albo oznaczenia obwodów może utrudnić wykorzystanie protokołu przy odbiorze budynku czy późniejszej sprzedaży.

  • datę i miejsce sporządzenia dokumentu,
  • nazwę oraz dokładny adres obiektu,
  • dane inwestora, właściciela i wykonawcy,
  • opis zakresu prac, na przykład nowa instalacja, remont albo rozbudowa,
  • podstawę wykonania, czyli projekt, dokumentację lub uzgodnienia,
  • opis zastosowanego układu sieci i zabezpieczeń,
  • tabelę wyników pomiarów z oznaczeniem obwodów,
  • typ, numer fabryczny i datę sprawdzenia miernika,
  • opis stwierdzonych usterek albo jasną informację o ich braku,
  • wniosek, czy instalację można przekazać do użytkowania,
  • datę, podpis i dane osoby wykonującej badania.

Do dokumentacji warto dołączyć schemat rozdzielnicy, fotografie tras przewodów wykonane przed tynkowaniem oraz rysunek z lokalizacją uziomu. Te materiały nie zastępują pomiarów, ale bardzo ułatwiają późniejszą naprawę, wiercenie w ścianie lub rozbudowę systemu smart home.

Nie traktowałbym jednego zdania „instalacja wykonana prawidłowo” jako pełnego raportu. Taki zapis może być dodatkiem do protokołu, lecz bez tabeli pomiarowej i określenia zakresu pozostawia zbyt dużo niewiadomych.

Kto może wykonać pomiary i ile kosztuje odbiór

Czynności kontrolno-pomiarowe powinny być wykonane przez osobę posiadającą świadectwo kwalifikacyjne w odpowiednim zakresie, obejmującym instalacje elektryczne i pomiary. Przy zamawianiu usługi warto poprosić o numer świadectwa, zakres uprawnień oraz informację o mierniku. Samo hasło „mam SEP” nie wyjaśnia jeszcze, jakie czynności dana osoba może wykonywać.

Orientacyjne ceny w 2026 roku wyglądają następująco:

Zakres Przedział orientacyjny
Odbiór instalacji w mieszkaniu około 500-850 zł
Pomiary w domu do około 20 obwodów około 700-1100 zł
Kompleksowy odbiór większego domu około 1000-1500 zł
Pomiar pojedynczego obwodu lub dodatkowego punktu około 20-45 zł
Pomiar uziemienia lub dodatkowe badanie specjalistyczne około 130-300 zł

To są wartości orientacyjne, a nie cennik obowiązujący w każdym mieście. Na koszt wpływają liczba obwodów, dostęp do rozdzielnicy, uziemienie, instalacja odgromowa, fotowoltaika oraz to, czy w cenie znajduje się dokumentacja powykonawcza. W Lublinie i okolicach przed zamówieniem usługi zapytałbym wprost, czy cena obejmuje pełne pomiary, protokół, dojazd i kopię kwalifikacji.

Najtańsza oferta często dotyczy wyłącznie kilku pomiarów albo samego wypełnienia formularza. Oszczędność kilkuset złotych nie ma sensu, jeżeli później trzeba powtarzać badania lub brakuje dokumentu wymaganego przez kierownika budowy, ubezpieczyciela albo operatora.

Błędy, które najczęściej wychodzą przy odbiorze

W nowych domach problemy rzadko polegają na całkowitym braku instalacji. Częściej są to drobne, lecz istotne błędy wykonawcze, które łatwo przeoczyć podczas zwykłego użytkowania.

  • Brak opisów w rozdzielnicy. Właściciel nie wie, który wyłącznik odłącza konkretny obwód, co utrudnia awarię i serwis.
  • Połączenie przewodu PE i N w niewłaściwym miejscu. Taki błąd może powodować nieprawidłowe działanie wyłączników różnicowoprądowych.
  • Za dużo obwodów na jednym zabezpieczeniu. Instalacja działa, ale przy jednoczesnej pracy piekarnika, płyty, czajnika i zmywarki może dochodzić do przeciążeń.
  • Niepodłączone połączenia wyrównawcze. Dotyczy to szczególnie łazienek, kotłowni, metalowych instalacji i urządzeń technicznych.
  • Brak pomiaru uziomu. Sam fakt wbicia pręta albo wykonania uziomu fundamentowego nie potwierdza jego skuteczności.
  • Nieaktualny schemat. Zmiany z budowy trafiają do instalacji, ale nie do dokumentacji, przez co późniejsze prace prowadzone są na błędnym planie.
  • Odbiór bez ponownego badania po poprawkach. Jeżeli wymieniono zabezpieczenie, przewód lub fragment rozdzielnicy, właściwy pomiar powinien zostać wykonany ponownie.

Szczególnie ostrożnie podchodzę do protokołów wystawianych bez oględzin. Zdalne przesłanie adresu i szybki podpis mogą wyglądać wygodnie, ale nie potwierdzają stanu instalacji. Dokument ma wartość wtedy, gdy za jego treścią stoją rzeczywiste czynności i zapisane wyniki.

Dokument, który przyda się także po latach

Po odbiorze przechowuj protokół razem z projektem, schematem rozdzielnicy, zdjęciami przewodów i instrukcjami urządzeń. Właściciel lub zarządca powinien zachować dokumentację techniczną obiektu przez cały okres jego użytkowania, a przy rozbudowie dopisywać kolejne zmiany.

Nie zakładaj, że pozytywny odbiór zwalnia z późniejszej kontroli. Instalacja starzeje się, zaciski mogą się poluzować, a urządzenia ochronne mogą stracić sprawność. Najrozsądniejszy zestaw to rzetelny odbiór po wykonaniu prac i regularna kontrola co najmniej co 5 lat, a po zalaniu, pożarze, przepięciu lub dużej modernizacji także dodatkowe badanie.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Rzetelny odbiór powinien obejmować oględziny, ciągłość przewodów ochronnych, rezystancję izolacji, impedancję pętli zwarcia, działanie wyłączników RCD oraz, jeśli dotyczy, rezystancję uziemienia. W instalacji trójfazowej sprawdza się także kolejność faz. Wyniki powinny być zapisane dla każdego obwodu lub jasno określonej grupy obwodów.

Protokół powinien wskazywać datę i miejsce badania, adres obiektu, dane inwestora i wykonawcy, zakres prac, podstawę wykonania oraz układ sieci i zabezpieczeń. Musi zawierać tabelę wyników z oznaczeniem obwodów, informacje o mierniku, opis usterek, wniosek o możliwości przekazania instalacji do użytkowania oraz podpis osoby wykonującej pomiary.

Pomiary w domu do około 20 obwodów kosztują orientacyjnie 700-1100 zł, a kompleksowy odbiór większego domu około 1000-1500 zł. Cena zależy między innymi od liczby obwodów, uziemienia, instalacji odgromowej, fotowoltaiki i zakresu dokumentacji. Przed zamówieniem warto potwierdzić, czy cena obejmuje pełne pomiary, protokół, dojazd i kopię kwalifikacji.

Odbiór powykonawczy potwierdza stan instalacji po budowie lub większej modernizacji, przed rozpoczęciem użytkowania. Kontrola okresowa powinna być wykonywana co najmniej raz na 5 lat i obejmuje między innymi stan połączeń, zabezpieczeń, izolacji oraz uziemień. Dodatkowe badanie może być potrzebne po zalaniu, pożarze, przepięciu albo dużej modernizacji.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

pomiary elektryczne wyłączniki różnicowoprądowe uziemienie rozdzielnice świadectwa kwalifikacyjne

Udostępnij artykuł

Autor Alex Sobczak
Alex Sobczak
Nazywam się Alex Sobczak i od 10 lat zgłębiam tajniki majsterkowania, rozwiązań dla domu i ogrodu oraz inteligentnych technologii. Moja przygoda z tymi tematami zaczęła się od fascynacji tym, jak proste modyfikacje mogą usprawnić codzienne życie i jak wiele można osiągnąć własnymi rękami. Na metalwork-lublin.pl staram się dzielić się swoją wiedzą w sposób przystępny, tłumacząc nawet skomplikowane zagadnienia i pomagając Wam znaleźć najlepsze rozwiązania dla Waszych domów i ogrodów. Zawsze stawiam na praktyczne porady, poparte analizą dostępnych opcji i sprawdzonymi informacjami, abyście mogli podejmować świadome decyzje.
Komentarze (0)
Dodaj komentarz
